La jurisprudencia dels profesionales técnicos en prevención de riesgos laborales. Segundo análisis
Página 64

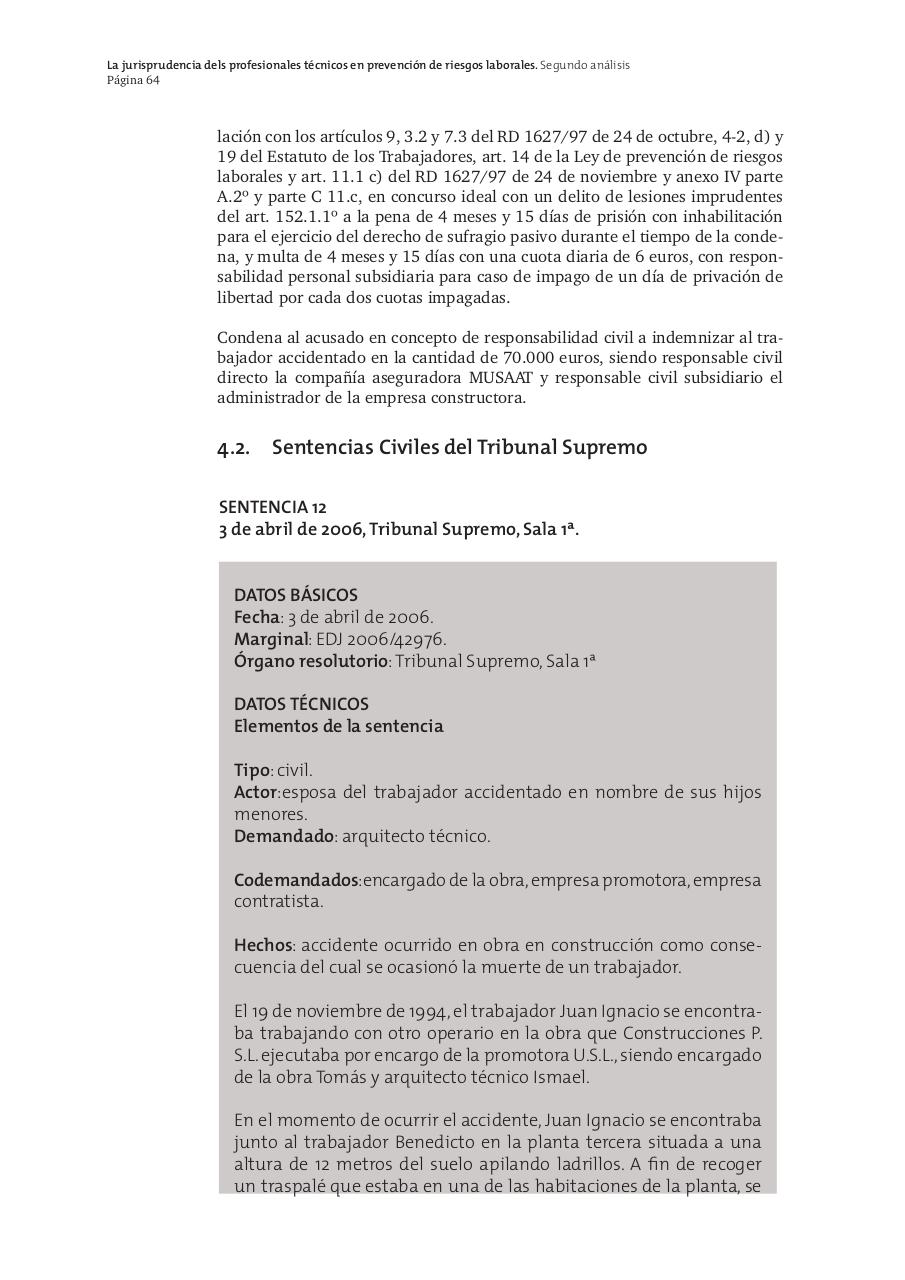

lación con los artículos 9, 3.2 y 7.3 del RD 1627/97 de 24 de octubre, 4-2, d) y
19 del Estatuto de los Trabajadores, art. 14 de la Ley de prevención de riesgos
laborales y art. 11.1 c) del RD 1627/97 de 24 de noviembre y anexo IV parte
A.2º y parte C 11.c, en concurso ideal con un delito de lesiones imprudentes
del art. 152.1.1º a la pena de 4 meses y 15 días de prisión con inhabilitación
para el ejercicio del derecho de sufragio pasivo durante el tiempo de la condena, y multa de 4 meses y 15 días con una cuota diaria de 6 euros, con responsabilidad personal subsidiaria para caso de impago de un día de privación de
libertad por cada dos cuotas impagadas.
Condena al acusado en concepto de responsabilidad civil a indemnizar al trabajador accidentado en la cantidad de 70.000 euros, siendo responsable civil
directo la compañía aseguradora MUSAAT y responsable civil subsidiario el
administrador de la empresa constructora.
4.2.
Sentencias Civiles del Tribunal Supremo
SENTENCIA 12
3 de abril de 2006, Tribunal Supremo, Sala 1ª.
DATOS BÁSICOS
Fecha: 3 de abril de 2006.
Marginal: EDJ 2006/42976.
Órgano resolutorio: Tribunal Supremo, Sala 1ª
DATOS TÉCNICOS
Elementos de la sentencia
Tipo: civil.
Actor:esposa del trabajador accidentado en nombre de sus hijos
menores.
Demandado: arquitecto técnico.
Codemandados:encargado de la obra, empresa promotora, empresa
contratista.
Hechos: accidente ocurrido en obra en construcción como consecuencia del cual se ocasionó la muerte de un trabajador.
El 19 de noviembre de 1994, el trabajador Juan Ignacio se encontraba trabajando con otro operario en la obra que Construcciones P.
S.L. ejecutaba por encargo de la promotora U.S.L., siendo encargado
de la obra Tomás y arquitecto técnico Ismael.
En el momento de ocurrir el accidente, Juan Ignacio se encontraba
junto al trabajador Benedicto en la planta tercera situada a una
altura de 12 metros del suelo apilando ladrillos. A fin de recoger
un traspalé que estaba en una de las habitaciones de la planta, se
