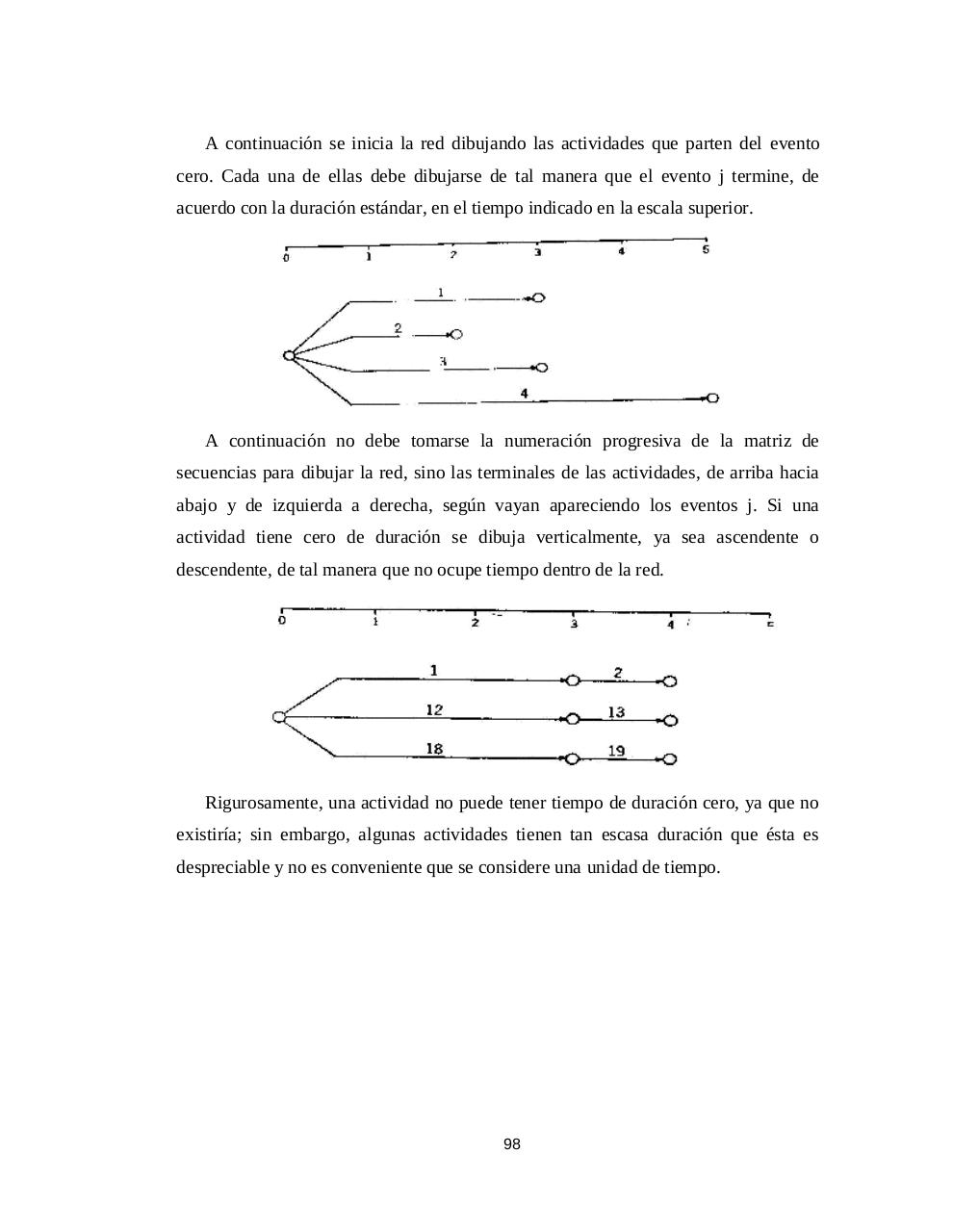

A continuación se inicia la red dibujando las actividades que parten del evento
cero. Cada una de ellas debe dibujarse de tal manera que el evento j termine, de
acuerdo con la duración estándar, en el tiempo indicado en la escala superior.

A continuación no debe tomarse la numeración progresiva de la matriz de
secuencias para dibujar la red, sino las terminales de las actividades, de arriba hacia
abajo y de izquierda a derecha, según vayan apareciendo los eventos j. Si una
actividad tiene cero de duración se dibuja verticalmente, ya sea ascendente o
descendente, de tal manera que no ocupe tiempo dentro de la red.

Rigurosamente, una actividad no puede tener tiempo de duración cero, ya que no
existiría; sin embargo, algunas actividades tienen tan escasa duración que ésta es
despreciable y no es conveniente que se considere una unidad de tiempo.
