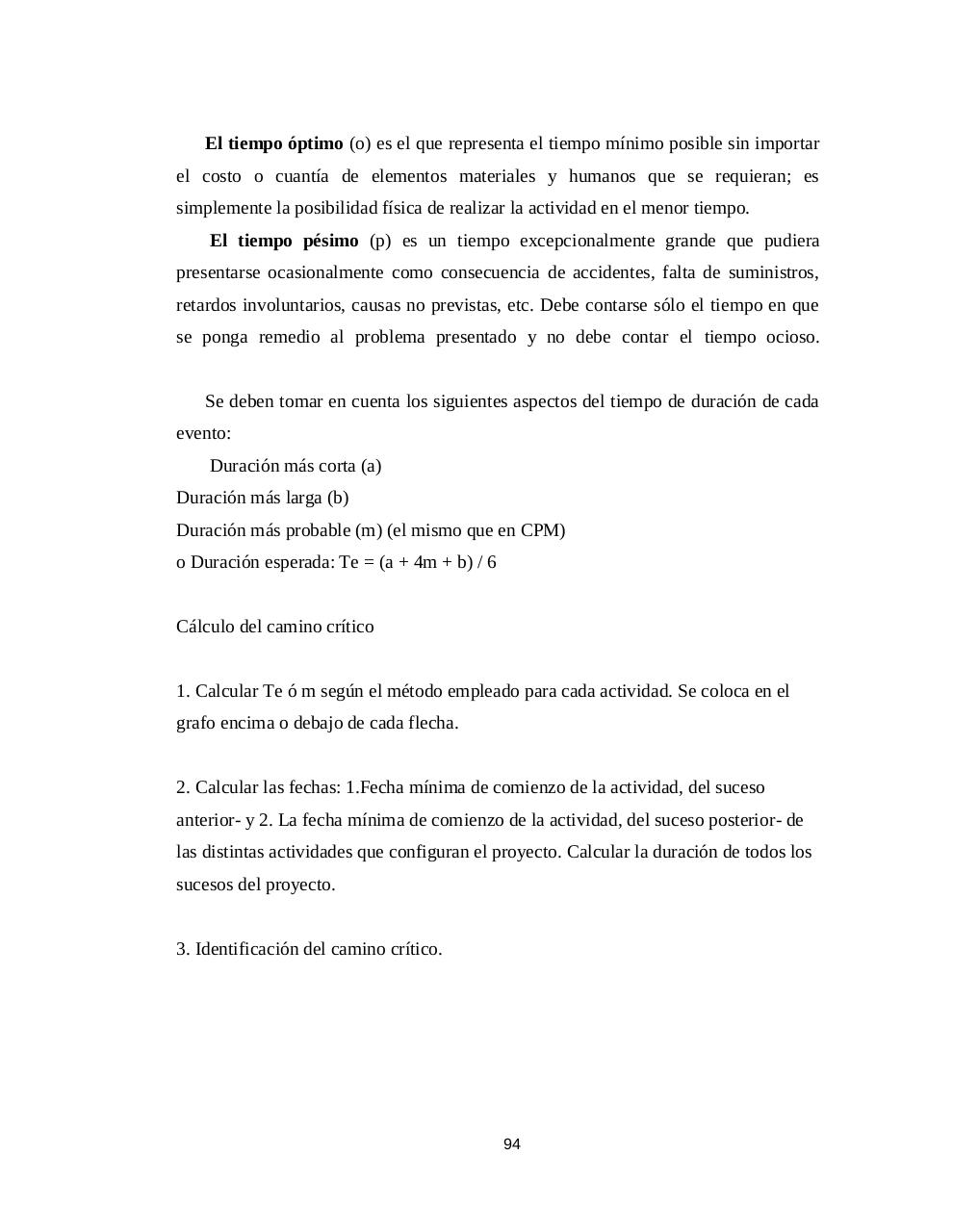

El tiempo óptimo (o) es el que representa el tiempo mínimo posible sin importar
el costo o cuantía de elementos materiales y humanos que se requieran; es
simplemente la posibilidad física de realizar la actividad en el menor tiempo.
El tiempo pésimo (p) es un tiempo excepcionalmente grande que pudiera
presentarse ocasionalmente como consecuencia de accidentes, falta de suministros,
retardos involuntarios, causas no previstas, etc. Debe contarse sólo el tiempo en que
se ponga remedio al problema presentado y no debe contar el tiempo ocioso.
Se deben tomar en cuenta los siguientes aspectos del tiempo de duración de cada
evento:
Duración más corta (a)
Duración más larga (b)
Duración más probable (m) (el mismo que en CPM)
o Duración esperada: Te = (a + 4m + b) / 6
Cálculo del camino crítico
1. Calcular Te ó m según el método empleado para cada actividad. Se coloca en el
grafo encima o debajo de cada flecha.
2. Calcular las fechas: 1.Fecha mínima de comienzo de la actividad, del suceso
anterior- y 2. La fecha mínima de comienzo de la actividad, del suceso posterior- de
las distintas actividades que configuran el proyecto. Calcular la duración de todos los
sucesos del proyecto.
3. Identificación del camino crítico.
