6 PLAN DE ACCION
Es necesario para el buen curso de la campaña de perforación disponer de las instalaciones
enumeradas en este proyecto a la recepción de los materiales desde enero y totalmente
acondicionadas en abril cuando empezarán las operaciones. Con el fin de alcanzar este
objetivo será necesario poner en marcha el siguiente plan de acción.
Presentar este proyecto con los requerimientos mínimos y necesidades para montar la
Base Logística Temporal.
Visita formal a la Autoridad Portuaria y otras Autoridades Competentes de la Isla de
Fuerteventura para confirmar la disponibilidad en tiempo y forma de las instalaciones
requeridas. Sera requerido dado los plazos manejados rapidez y decisión en la
respuesta de las Autoridades Competentes.
Evaluar y seleccionar el asentamiento de la Base Logística según criterios de selección
Solicitar autorización administrativa para la alternativa elegida
Licitación de operador logístico
Acondicionamiento de la Base para recibir los materiales en enero y estar listo para el
comienzo de las operaciones en Abril

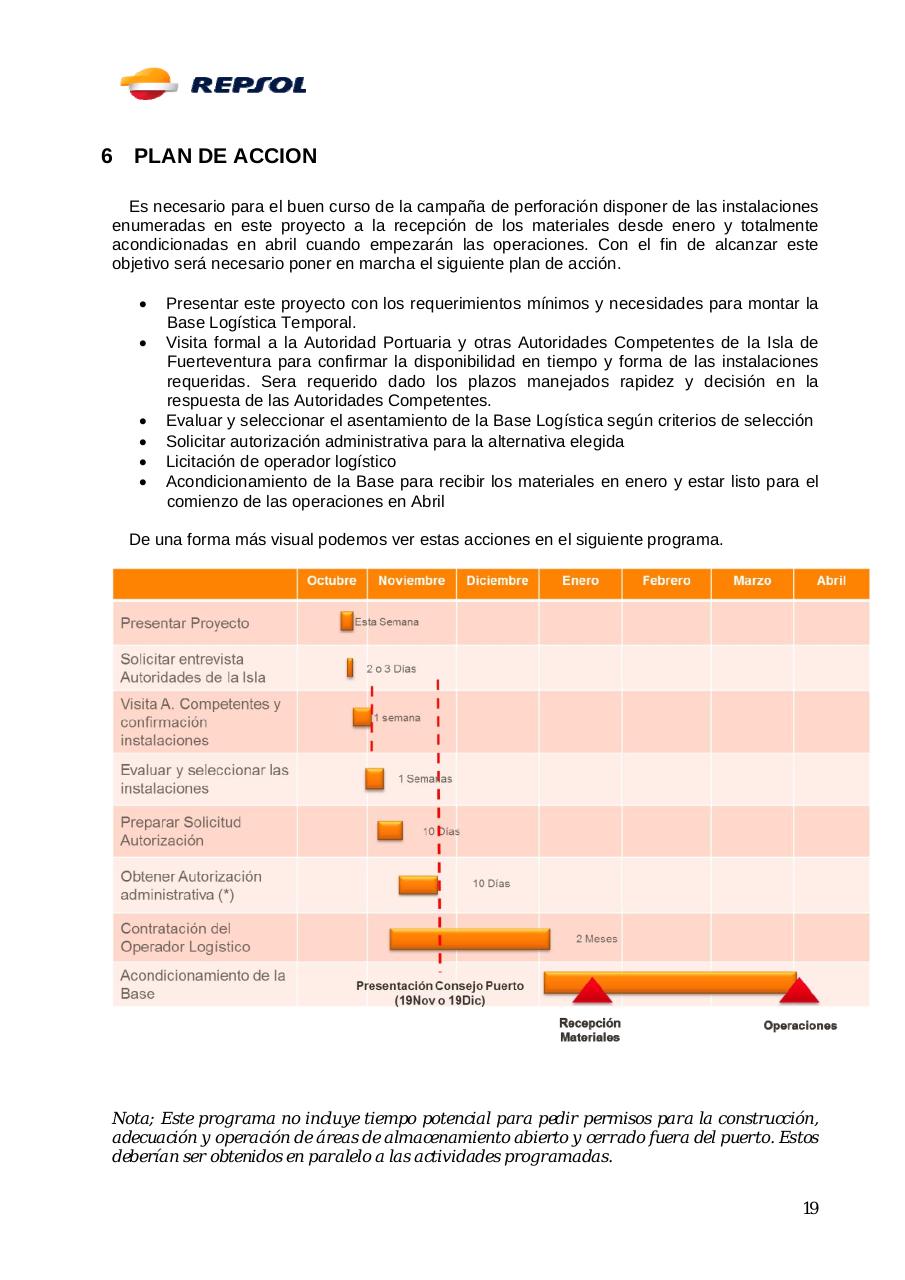

De una forma más visual podemos ver estas acciones en el siguiente programa.
Nota; Este programa no incluye tiempo potencial para pedir permisos para la construcción,
adecuación y operación de áreas de almacenamiento abierto y cerrado fuera del puerto. Estos
deberían ser obtenidos en paralelo a las actividades programadas.
